至关重要的十月:红沿河、石岛湾整装待发

[复制链接]

1万

主题

2

听众

4万

积分

管理员

Rank: 9Rank: 9Rank: 9

发表于 2014-10-17 13:34:25 |显示全部楼层

十月,对于2014年的中国核电来说至关重要。如果十月,再没有新的核电项目开工,中国核电今年就很难避免陷入“剃光头”的尴尬境地:受气候情况影响,目前准备工作最为成熟的红沿河核电,需要在今年10月开工,否则11月辽宁地区进入冬季之后,红沿河核电只有等到明年3月才能具备开工条件。


准备工作相对成熟的石岛湾核电站CAP1400示范工程,最迟也要赶在11月底之前浇下第一罐混凝土,否则也要等到明年开春。福清的准备工作也已经就绪,但从发改委和核安全局两条线上来看,进度不如前两者,但由于福建地区气候条件相对宽松,福清还有时间。


石岛湾和红沿河是目前所有拟建核电项目上准备的最为充分的。从各项前期准备工作和项目评审情况来看,其他备选项目,三门二期、海阳二期、徐大堡和陆丰等还不具备开工条件,此前核电观察披露国家能源局在“十一”之前曾召开高规格会议,评议核电技术。一位与会的高级别专家告诉我们:评审技术,你也可以理解为评审项目,现在的情况是红沿河今年开工已经是大概率事件,石岛湾和福清希望很大。


现在我们就一起来聊聊这两个核电项目!(核电观察)


1山东荣成石岛湾核电站


已有一台高温气冷堆在建

2012年12月9日,荣成石岛湾高温气冷堆核电站示范工程核岛浇下第一罐混凝土。高温气冷堆是中国重启核电之后,第一时间开工的项目。华能核电公司官网介绍,

国家科技重大专项-高温气冷堆核电站示范工程由中国华能牵头组织实施。项目以我国已建成投运的清华大学10兆瓦高温气冷实验堆为基础,将把我国具有完全自主知识产权的高温气冷堆这一重大高新技术成果转化为现实生产力,是我国建设创新型国家的一项标志性工程,是世界首台具备第四代核能系统安全特性的商用核电机组,将引领世界第四代核电技术发展与进步。

由于属于国家科技重大专项,且处于探索阶段,高温气冷堆的工期和投资都已经超过原计划很多。

最后还想再强调一下,高温气冷堆不是四代核电技术,只能说是具备四代特征的核电技术。原华能核电公司一把手王迎苏在接受《财经》采访时表示,高温气冷堆不能够解决乏燃料处理问题,经济性也有待验证,因此不能称作是四代核电技术。


图片来源:华能石岛湾核电有限公司官网


CAP1400:引、消、吸产物

CAP1400型压水堆核电机组是在消化、吸收、全面掌握我国引进的第三代先进核电AP1000非能动技术的基础上,通过再创新开发出具有我国自主知识产权、功率更大的非能动大型先进压水堆核电机组。示范电站位于山东威海市荣成石岛湾厂址,拟建设2台CAP1400型压水堆核电机组,设计寿命60年,单机容量140万千瓦。(国家核电公司官网)


根据中美双方的协议,中方如果能够在AP1000的基础上,能够将单机容量升至135万千瓦以上,就可以获得知识产权,CAP1400就由此而来,目前大型先进压水堆位列国家重大科技专项,由国家核电技术公司主导。

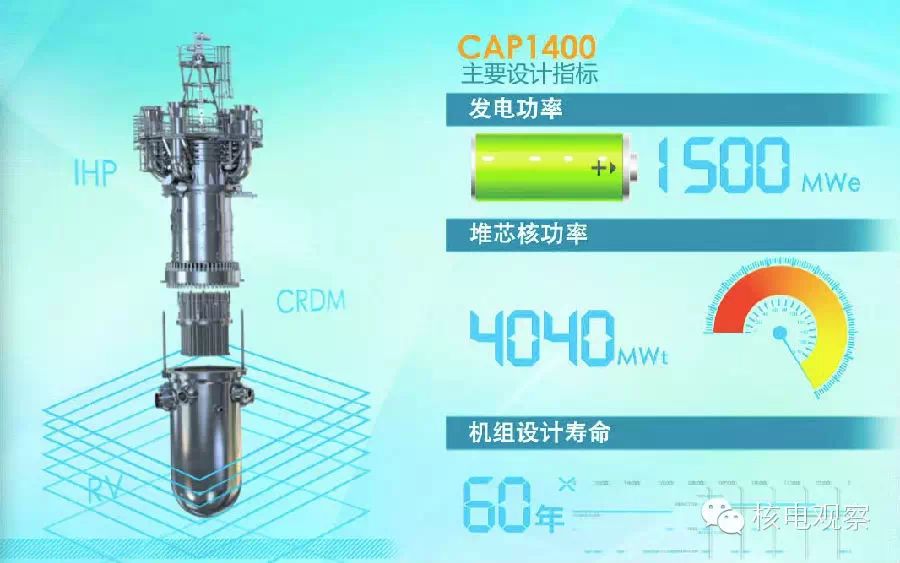

CAP1400技术参数,资料来源:国家核电


核电新玩家游乐场

石岛湾对于华能和国家核电可能还有更深层次的战略意义。前者是中国第一大发电集团,后者是AP1000核电技术的受让方,国内三大核电技术力量之一。无奈两者还都没有控股运营核电站的资质,双方都希望通过石岛湾项目能够进入核电业主俱乐部。

说实话,高温气冷堆这种试验性项目费时费力费钱,对于投资者来说并不是什么好事情。但是华能为什么还要介入,当年在华能内部也有过争论,最后时任华能集团董事长的李小鹏一锤定音——运营高温气冷堆可能是华能获取业主资质的重要通道。国家核电也希望通过CAP1400示范工程的建设运营获取业主资质。出于产权关系考虑,现在华能在高温气冷堆和国家核电在CAP1400上的业主地位,都属于“特事特办”,两者如果要介入其他核电项目,谋求业主资质暂无可能性,从这个层面上来讲,华能和国家核电虽然目前没有核电控股牌照。现在两者讨论在石岛湾后续核电站上进行合作,共谋业主资质。

另外值得关注的是,在高温气冷堆项目,又有两个新玩家进入核电业主领域。高温气冷堆的业主单位华能山东石岛湾核电有限公司是按照华能47.5%,中核建32.5%,清华控股20%的比例出资建设。后两者从来没有进入核电业主领域。华能,国家核电、中核建和清华控股,石岛湾堪称核电新玩家游乐场。

除高温气冷堆和拟建的一台CAP1400的核电机组,未来,石岛湾仍有厂址可再建五台核电机组,按照华能与国家核电的协议,双方将在CAP1400的基础上进行合作。

图片来源:华能石岛湾核电有限公司官网


开工三大条件

此前,对于CAP1400项目开工,国家能源局要求必须满足3个条件:第一,完成十三项关键试验验证;第二,主泵、爆破阀、数字化仪控系统等关键部件样机研发研制成功;第三,主要施工设计完成审查。现在这三大条件除主泵外,全部满足。湿绕组主泵样机已经研制完成,将在本月进行台架试验。吸取AP1000的教训,CAP1400的主泵采用“两条腿走路”的方案,屏蔽泵和湿绕组泵同步研发。

国家能源局和国家核安全局对于石岛湾核电项目全力支持,虽然主泵还未进行台架试验,但是厂址现场做好了准备工作,技术评审也已经通过,一位核安全局官员告诉我,可以说,现在CAP1400也已经具备了开工条件。


2014年1月9日,由国家能源局组织的CAP1400初步设计审查总结会在北京召开


缺电的山东需要核电

缺电一直是困扰山东发展的重大问题之一,核电或许是解决问题的办法。据山东本地媒体《大众日报》早先报道,“今夏山东省统调最高用电负荷将达到6200万千瓦,比去年夏季增加534.4万千瓦,同比增长9.43%。预计夏季最大电力缺口达600万千瓦,占用电负荷的1/10”。为此山东制定了外电入鲁的战略,加上国网山东系的这层关系,3条直流特高压将在今明年开建。

除此之外,引入核电也是山东自身解决缺电问题,并实现经济发展和能源转型的重要选项,核电单机容量大,运行稳定,又是清洁能源,是缺电省份的重要选择。

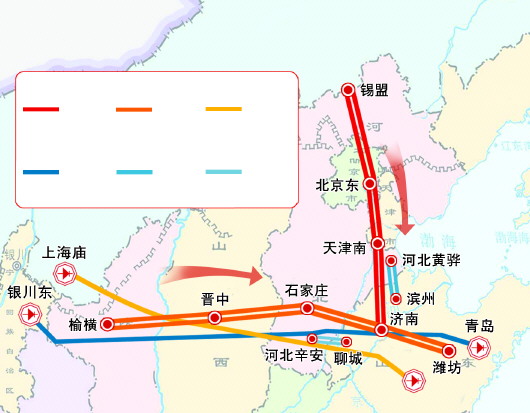

外电入鲁规划图
2辽宁红沿河核电站

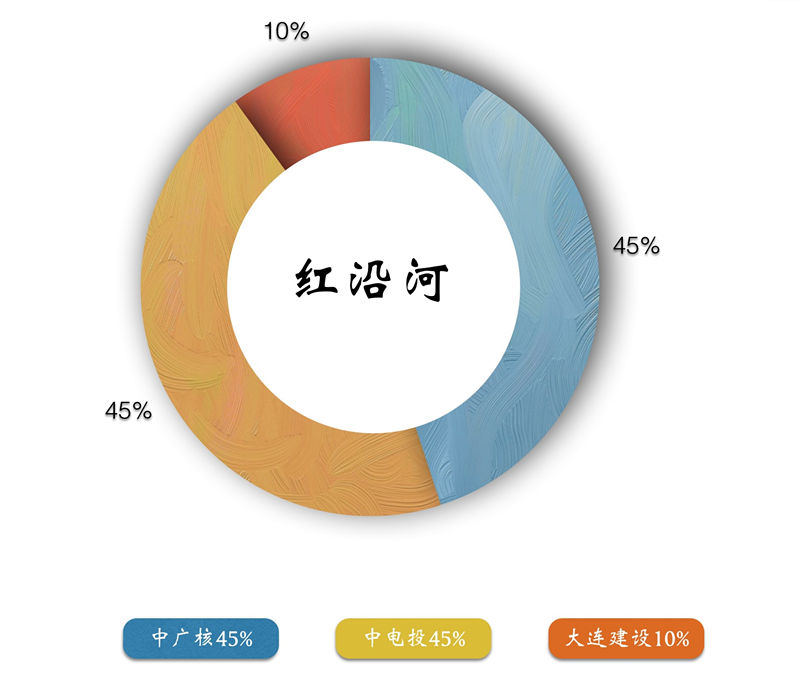

股权比例:等比例持股



红沿河核电站的业主公司 红沿河核电有限公司的股权结构非常特殊,这在中国现存的核电站中国绝无仅有。三大股东中广核、中电投和大连市建设投资公司分别按照 45:45:10 的比例出资。其中两大央企中电投和中广核等比例持股,均为45%。按照相关规定,红沿河核电站采用“轮流坐庄”的模式,一期工程由核电经验更为丰富的中广核主导中电投全面参与,二期工程转由中电投主导中广核全面参与。


之所以会形成这样的局面,原因比较复杂,众说纷纭。以防一不小心,站错了队被喷,小编只能说大体的情况是,最初红沿河厂址属于中电投,但是中广核更具核电开发经验,两者结合形成了目前的局面。

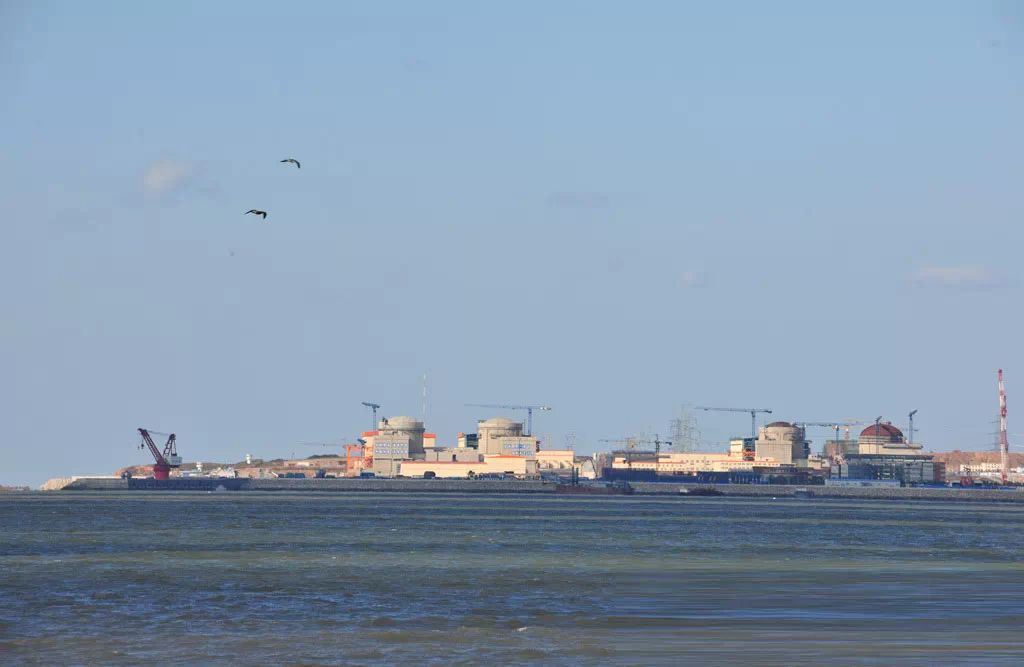

中国最北核电站

冬日红沿河


红沿河核电站是目前东北地区唯一的核电站,核电的建设过程也比较特殊,由于天气原因,在东北地区建设核电一年中至少有两个月时间是没办法开工的,红沿河核电的建设为中国核电积累了在高寒地区建设核电站的宝贵经验。


东北窝电正在困扰红沿河

东北窝电2000万千瓦,能源局近期已发文要解决东北窝电问题,文件真的有效吗?


东北窝电已经日益成为东北地区经济社会发展的重要问题之一。红沿河核电也受此情况影响,目前形势不乐观,冬季热电联产因素,加之辽宁地区长期接受内蒙煤电输入,红沿河核电一号机组在去年冬天压负荷运行,而今年即便是最保守的估计,红沿河核电两台并网机组也不可能达到满功率运行的情况,发电利用小时数高于7000小时几无可能,而去年全国核电机组平均利用小时数为7893小时。


2014开工是大概率事件

2010年7月28日,红沿河二期基础工程开工(中广核官网图)


我们之前多次说过,红沿河核电二期工程目前在各方面争议最小,技术路线稳定,将成为今年最先开工的核电机组。红沿河核电二期工程将采用符合三代安全指标的 ACPR1000 技术,与AP1000,“华龙一号”和CAP1400相比,ACPR1000技术路线稳定成熟,两大安全指标达到三代标准,一旦国家决定在今年开工新的核电机组,红沿河将是首选。事实上,红沿河核电二期工程2010年获得“小路条”,原计划2010年开工,2014年商运,但是由于受到福岛核事故影响,比原计划有所推后。如果一期工程4台机组到2015年全部建成发电的目标如期实现。这4台机组年发电量为300亿千瓦时,超过大连市2012年全社会用电量水平,约占辽宁省2012年全社会用电量的16%


海水淡化开先河

红沿河核电站:海平面视角全景


2010年6月,红沿河核电海水淡化系统可用,开辟了中国内地核电站利用海水淡化技术提供淡水资源的先河。该系统投用后,每天可提供约10080吨淡水,满足红沿河核电一期工程4台百万千瓦级核电机组生产、生活用水需求。

除了作为冷却用的海水外,核电站建设、运营中还需要大量的淡水。建设高峰期间,红沿河核电现场施工人员就有1万余人,仅生活用水就需要大量的淡水。但红沿河核电站所在的海边淡水资源缺乏,且地下水含盐量较高,不满足电站设备运行。红沿河核电海水淡化系统的投用,将从根本上解决项目施工和生活用水问题,不但大大缓解项目所在地水资源缺乏的状况,也为有效解决沿海核电站淡水资源问题开辟了新路,对后续核电项目建设有积极的参考意义。


回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

Archiver|手机版|电力新闻网论坛 ( 京ICP证090268号 )

GMT+8, 2021-1-19 00:27 , Processed in 1.108659 second(s), 22 queries .

Powered by Discuz! X2.5

© 2001-2012 Comsenz Inc.

回顶部
